饮水安全是最基础、最普惠的民生福祉,是夯实乡村振兴根基、提升群众幸福感的关键保障。盈江县位于云南省西部喜玛拉雅山延伸横断山脉的西南端,山区广袤、村寨分散,自古就是南方“丝绸之路”出口通关的重要通道,秦代“蜀身毒道”的主要出口之一,也是中缅印孟经济合作陆路通道中最为便捷的通道之一。受地理条件、村寨供水设施老化及水质不达标、水源波动等因素影响,部分偏远山区农村区域存在供水不稳定、水质保障弱、管护不规范等问题,缺水、用水难一度成为群众的“心头病”。按照乡村振兴梯次推进的总体部署,积极推进农村供水保障规模化和升级改造。根据2021年7月《云南省农村供水保障专项行动项目可行性报告》核定盈江县农村供水保障专项行动项目投资7116万元。建设目标设计供水人口47672人,解决水源不稳定的人口15752人 ,有效解决因旱应急拉水送水人口1120人。

解决盈江县13个乡镇26件农村供水工程,现状年10.19万人的饮水安全隐患问题,其中水源不稳定人口2.8058万人,因旱应急拉水送水人口0.3055万人。建设内容包括水厂及输配水管网。合计总供水规模647万m³/年。

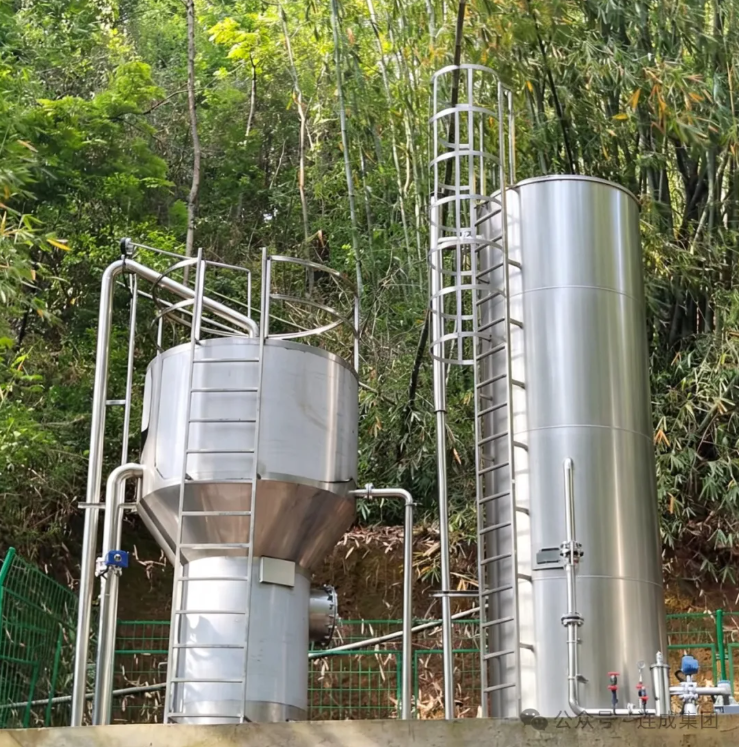

连成集团参与建设盈江县4处新建一体化净水设备,目前已完成现场安装、调试工作。
项目连成提供一体化净水设备:
SPW(I)-150 处理量7.5m/h³ 2套
SPW(I)-200 处理量10m³/h 1套
SPW(I)-100 处理量5m³/h 1套

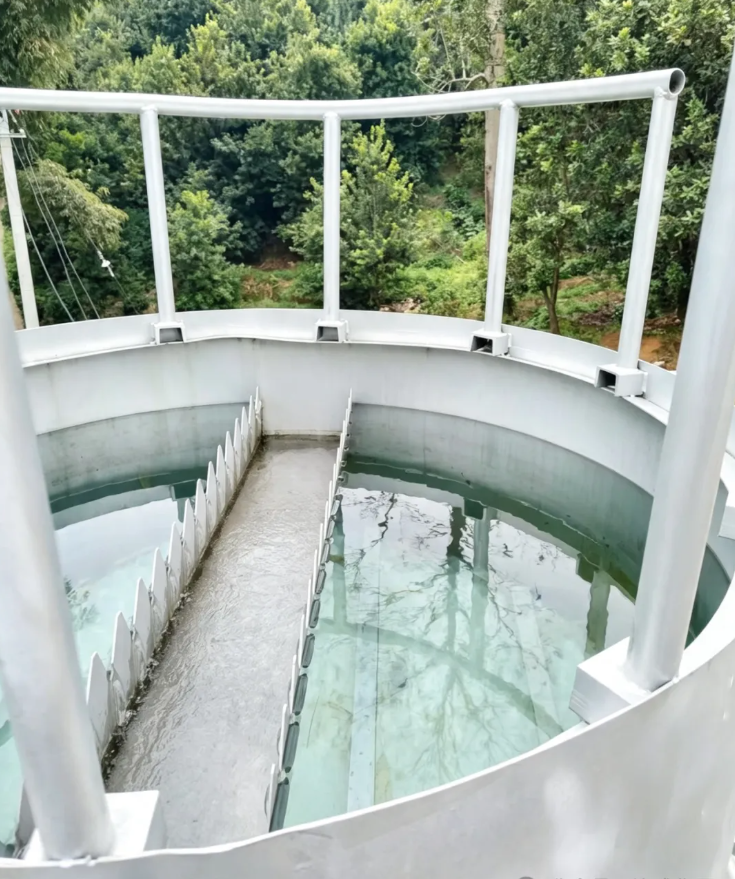

本项目4套一体化净水设备特别针对实际现场安装调试环境复杂、制约因素多等条件限制,采取高度集成化、模块化生产,但安装、调试过程仍然整体施工攻坚压力突出。
一是,进场与基建条件差,前期施工阻力大。净水设备施工现场位于偏远乡村,普遍存在道路狭窄、路面泥泞、大型车辆无法直达等问题。设备、管材转运极为困难,遇到雨季来临时,连续大雨极易陷车、断路,只能依靠人工转运,耗费大量人力物力。

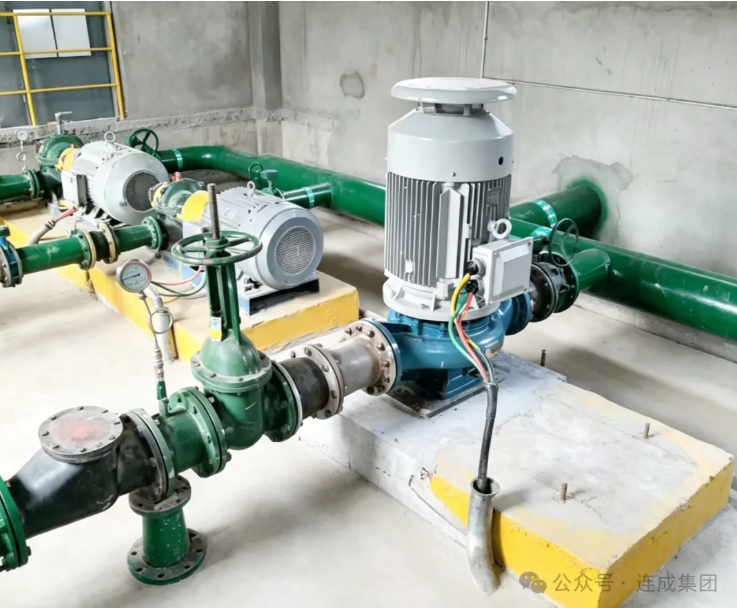

二是,设备就位及安装精度要求高、施工难度大。设备自重大、集成腔体多,对水平度、垂直度精度要求严苛,微小偏差就会造成水流紊乱、积泥死角、过滤失效、漏水渗水等遗留问题。野外无专业吊装平台,吊车作业受限,设备就位只能通过人工反复微调、多次校准,耗时费力。同时现场作业空间狭小,给排水、排污、反冲洗、加药等多组管道对接难度大,切割对口、密封粘接多为俯身、蹲姿作业。强弱电布线、传感器接线需逐条核对检测,杜绝潮湿积水引发的漏电、信号异常问题,安装工序烦琐且容错率低。
三是,系统调试复杂反复、是全程最艰难的环节。设备安装完成后,通水调试阶段各类复合型故障集中爆发。常出现进水流量不稳、絮凝反应不充分、出水浊度超标、加药计量不准等问题。各类故障相互关联、成因隐蔽,无法一次性定位解决。加之野外原水水质极不稳定,雨天含沙量骤增、水质指标波动大,固定运行参数无法适配实时工况,需要技术人员长时间驻守现场,持续监测水质、压力、流量、时序等关键数据,逐段排查管路、逐条校验电路、逐项优化参数。调试过程反复性极强,往往解决一项问题后,新的工况波动又导致水质不达标,只能多次启停试运、迭代调整。
整体来看,一体化净水设备安装调试无捷径可走,我们全程克服了场地条件差、安装精度高、系统工况复杂、故障反复频发、天气环境制约等多重困难,通过连续驻守、反复排查、逐项整改、精细调优,最终实现设备稳定运行、出水水质达标。
“喝好水”已成为广大农村居民对美好生活的新向往、新追求。为改善当地人居环境,保护人民健康安全的需求,实施本项目就是让农村居民从“喝上水”到“喝好水”重要意义。 |
